MARKET INTELLIGENCE28 июля 202612 минут

Море, железная дорога или смешанная схема: логистический резерв для партии велосипедов из Китая

Для сезонного товара неверный маршрут может стоить дороже самой перевозки. Считать нужно не обещанные дни в пути, а весь цикл: от готовности партии на заводе до приёмки сетью.

Склад готовых велосипедов на производстве
Закупочная аналитика Life Play / SKY KING

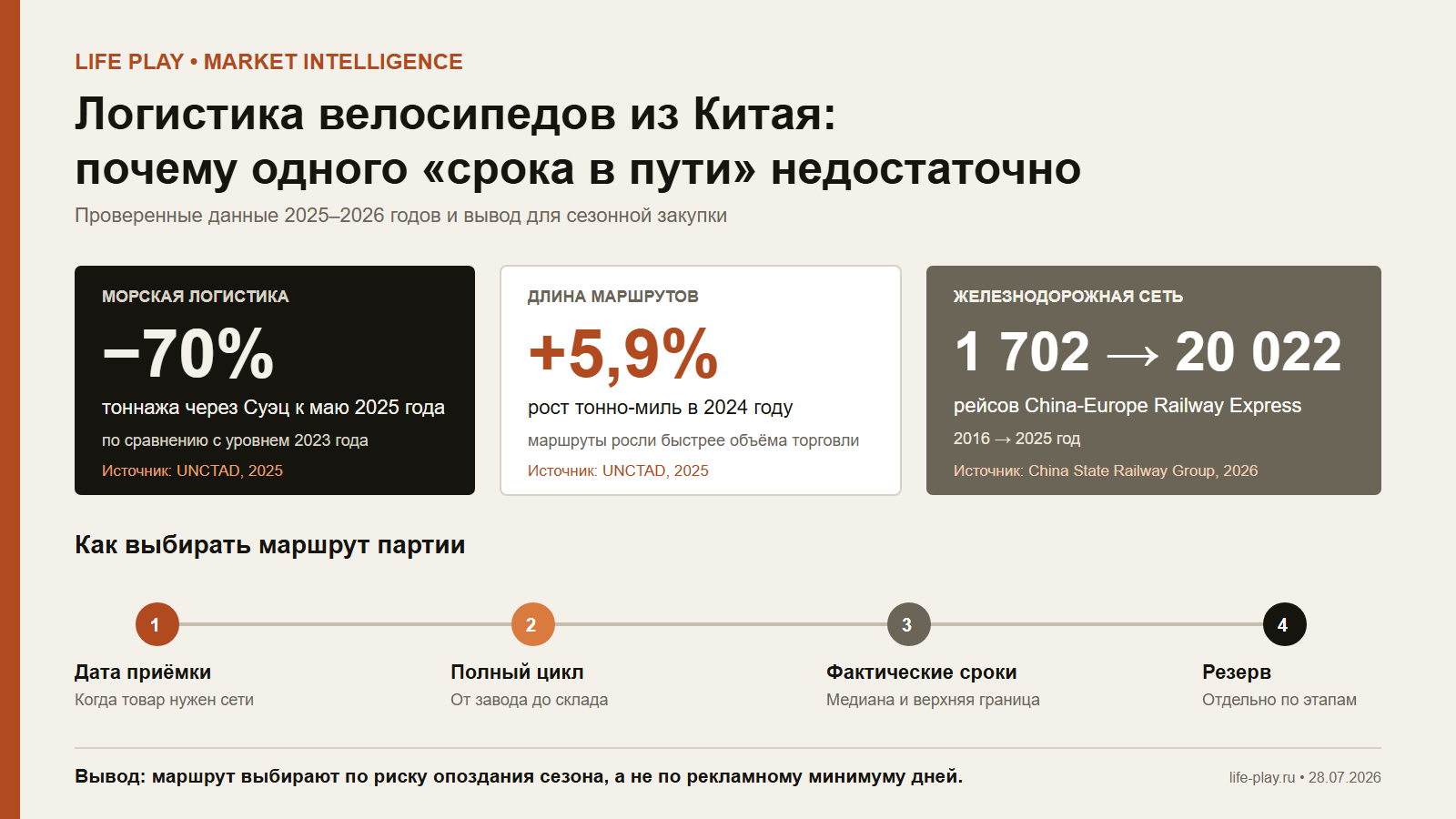

−70%тоннажа проходило через Суэц к маю 2025 года относительно уровня 2023 года
+5,9%рост тонно-миль в 2024 году из-за удлинения морских маршрутов
20 022рейса выполнила сеть China-Europe Railway Express в 2025 году
Главный вывод

Маршрут выбирают по риску опоздания сезона и полному циклу до приёмки, а не по рекламному минимуму дней.

Инфографика о логистических рисках и выборе маршрута партии велосипедов из Китая
Оригинальная инфографика Life Play. Данные: UNCTAD и China State Railway Group.
01

Что изменилось в международной логистике

UN Trade and Development оценивает рост мировой морской торговли в 2024 году в 2,2%, но на 2025 год ожидалось замедление до 0,5%. При этом расстояние перевозки грузов в тонно-милях выросло на 5,9% из-за изменения маршрутов. К маю 2025 года тоннаж через Суэцкий канал оставался на 70% ниже уровня 2023 года.

Эти показатели не прогнозируют срок конкретной поставки из Китая в Россию. Они показывают, почему расписания, свободная вместимость и ставки могут меняться даже при слабом росте объёма торговли.

Железнодорожная альтернатива стала заметно масштабнее. По данным China State Railway Group, количество рейсов China-Europe Railway Express выросло с 1 702 в 2016 году до 20 022 в 2025 году. В 2025 году сеть перевезла грузы заявленной стоимостью 67,7 млрд долларов.

02

Главная ошибка: считать только международный транзит

В коммерческом предложении перевозчика часто выделен транзит между двумя узлами. Но закупочный календарь начинается с готовности партии на заводе и заканчивается не прибытием контейнера, а приёмкой, маркировкой и распределением товара.

Если в расчёте отсутствует хотя бы один переход ответственности, заявленные 15, 25 или 45 дней не отвечают на вопрос, когда велосипеды будут готовы к продаже.

  • Инспекция может выявить дефекты, требующие сортировки или переделки.
  • Фактический объём коробов может отличаться от предварительного packing plan.
  • Аккумуляторы электровелосипедов меняют требования к документам и перевозке.
  • Торговая сеть может принимать товар только в согласованное окно.
  • Упаковочный лист, маркировка и серийные данные должны совпадать с фактической партией.
Рост сети China-Europe Railway Express

Рейсы за год

Рост сети подтверждает наличие сухопутной альтернативы, но не гарантирует место и срок конкретной отправки в Россию.

Полный цикл

Где действительно появляется срок поставки

  1. 01Готовность партии
  2. 02Контроль и документы
  3. 03Подача контейнера
  4. 04Порт или станция
  5. 05Международный транзит
  6. 06Таможня
  7. 07Склад и приёмка
03

Почему одной схемы может быть недостаточно

Для сезонного запуска иногда рациональнее разделить риск. Образцы и эталонные единицы отправляют раньше, ограниченный стартовый объём — более предсказуемым способом, а основную массу партии — более экономичным маршрутом.

Смешанная схема увеличивает число операций, зато не позволяет одной задержке остановить весь запуск. Решение нужно принимать после готовности упаковочного плана, производственного календаря и окна приёмки.

04

Как считать резерв без выдуманного норматива

Резерв нельзя назначать произвольно. Его строят по фактическим данным экспедитора: по нескольким последним отправкам из того же региона Китая, сопоставимого типа контейнера и через тот же порт, станцию или пограничный переход.

Среднее значение скрывает редкие, но коммерчески опасные задержки. Для сезонного запуска полезнее видеть медиану фактических сроков, верхнюю границу и подтверждённый стресс-сценарий.

Рабочая формула: дата заказа равна дате готовности товара к продаже за вычетом производства, контроля, полного логистического цикла и резерва приёмки.

05

Документы становятся цифровыми, но процесс ещё не бесшовный

Евразийская экономическая комиссия сообщала о пилотном проекте электронных международных автомобильных накладных e-CMR. Его цель — юридически значимый трансграничный обмен документами, ускорение проверок и снижение издержек.

Цифровизация не отменяет документальный резерв. До бронирования маршрута нужно выяснить, какие документы оператор принимает в электронном виде, где остаётся бумажный оригинал и кто отвечает за исправление расхождений.

Матрица решения

Море, железная дорога или разделение партии

СхемаКогда рассматриватьЧто проверить до оплаты
МореОсновной объёмЦена единицы критична, а календарь позволяет бронировать заранее.Порт, перевалки, частота выходов, free time, терминальные сборы и последняя миля.
Железная дорогаЧувствительная ко времени партияОпоздание сезона дороже разницы в ставке.Станция, набор или расписание поезда, перегрузки, граница и фактические сроки последних отправок.
Смешанная схемаРазделение рискаНужно запустить продажи раньше прихода основной партии.Какие SKU и объёмы идут каждым маршрутом, общий комплект документов и порядок приёмки.
Перед бронированием

Контрольный список закупщика

  1. 01Получить финальные размеры и вес коробов после утверждения упаковки.
  2. 02Разделить обычные велосипеды и электровелосипеды с батареями в документах и расчётах.
  3. 03Зафиксировать Incoterms, точку перехода риска и перечень включённых расходов.
  4. 04Получить маршрут со всеми перевалками, станциями и пограничными переходами.
  5. 05Запросить фактические сроки недавних сопоставимых отправок, а не рекламный минимум.
  6. 06Проверить доступность контейнера и места на конкретную неделю.
  7. 07Согласовать действия при пропуске отправления, досмотре и расхождении документов.
  8. 08Связать дату отгрузки с окном приёмки торговой сети.
Проверка фактов

Первоисточники

Глобальные показатели не являются тарифом или гарантией срока по маршруту Китай — Россия. Перед заказом необходимо получить актуальное предложение и обезличенную статистику фактических отправок у логистического оператора.
