Пломба контейнера с велосипедами: как контролировать seal number от фабрики до получателя

Пломба полезна не как отдельный кусок металла, а как часть непрерывной записи. Закупщик должен связать контейнер, пломбу, момент закрытия, транспортные документы и проверку до вскрытия.

Подготовка партии велосипедов к контейнерной отправке
Закупочная аналитика Life Play / SKY KING
2 идентификатораномер контейнера и номер пломбы нельзя подменять друг другом
5 точекпрактическая цепочка от осмотра пустого контейнера до приёмки
1 evidence packобъединяет фото, время, ответственных, документы и историю замен
Главный вывод

Контролировать нужно пару container number + seal number и историю её изменений: осмотр, загрузка, установка пломбы, Shipping Instructions, коносамент и приёмка должны описывать один контейнер и одну непрерывную цепочку событий.

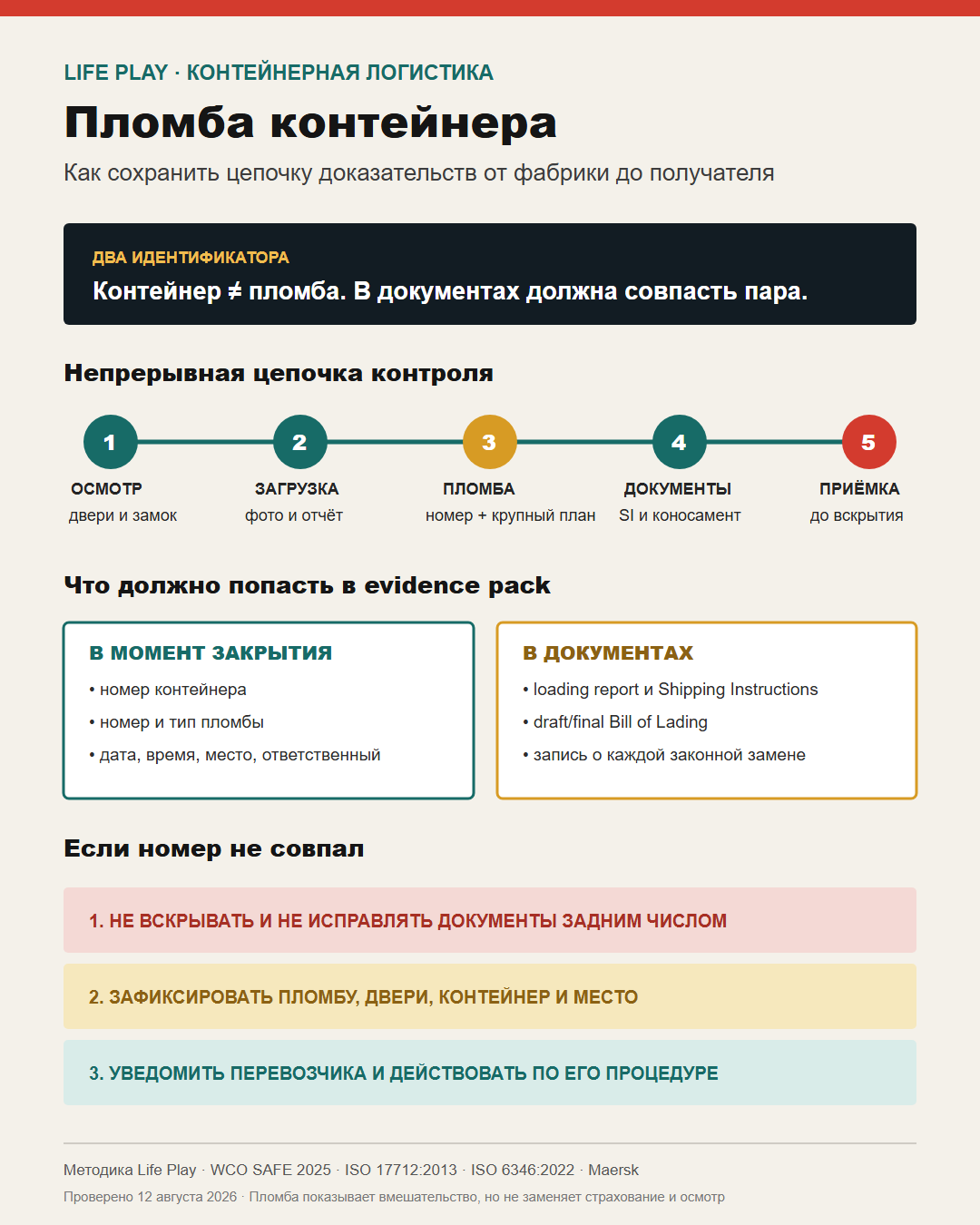

Пять точек контроля пломбы контейнера от фабрики до получателя
Оригинальная инфографика Life Play по WCO SAFE Framework 2025, ISO 17712:2013, ISO 6346:2022 и инструкциям Maersk; проверено 12 августа 2026 года.
01

Что подтверждает пломба, а что нет

Механическая пломба помогает обнаружить факт вскрытия дверей через запломбированный запорный узел. ISO 17712:2013 устанавливает единые процедуры классификации и принятия механических пломб для грузовых контейнеров; редакция подтверждена ISO в 2023 году и остаётся действующей.

Пломба не является гарантией количества и качества велосипедов, не исключает вмешательство другим способом и не заменяет осмотр контейнера, страхование, loading report и приёмку. Неповреждённая пломба подтверждает только ограниченный элемент цепочки.

Поэтому договор и инструкция фабрике должны описывать не только класс пломбы, но и порядок хранения, выдачи, установки, документирования, проверки и реакции на расхождение.

02

Почему нужны два номера

ISO 6346:2022 задаёт систему идентификации грузовых контейнеров для документов, контроля и коммуникаций. Этот идентификатор относится к контейнеру. Seal number относится к одноразовой механической пломбе, установленной на его двери.

Рабочая запись всегда содержит пару: container number и seal number. К ней добавляют booking, заказ, дату, время, место закрытия и ответственного. Одна фотография пломбы без читаемого номера контейнера не связывает её с конкретным грузом.

Перед отправкой Shipping Instructions пара сверяется с loading report. После выпуска draft Bill of Lading её проверяют ещё раз, не дожидаясь прихода судна.

От factory gate до склада

Семь шагов контроля пломбы

  1. 01Осмотреть контейнер
  2. 02Загрузить партию
  3. 03Установить пломбу
  4. 04Собрать фотозапись
  5. 05Передать SI
  6. 06Сверить B/L
  7. 07Проверить до вскрытия
03

Что сделать на фабрике после загрузки

До загрузки проверяют идентификатор контейнера, двери, запорные механизмы и видимые повреждения. Результат фиксируют отдельно от контроля количества коробок и схемы размещения груза.

После окончания загрузки двери закрывают, уполномоченный сотрудник устанавливает согласованную пломбу и делает непрерывную фотосерию: общий вид закрытых дверей, читаемый container number, место установки и крупный план seal number. В записи сохраняют дату, местное время и имя ответственного.

Пломбы хранят и выдают контролируемо. WCO SAFE Framework 2025 предусматривает документированные процедуры по установке и обработке high-security seals и готовность действовать при нарушении их целостности.

04

Shipping Instructions и коносамент

Maersk указывает, что поставщик отвечает за ввод корректного seal number в Shipping Instructions. В интерфейсе перевозчика раздел cargo включает отдельный блок Seals; обязательность номера может зависеть от таможенных требований конкретного booking.

Закупщик или назначенный экспедитор сверяет container number и seal number в отправленной инструкции, draft и final Bill of Lading. Исправление опечатки должно оставлять понятную историю, а не заменять исходную запись без объяснения.

Если пломбу законно снимают таможня, терминал или другой уполномоченный участник, нужны причина, место, время, старый и новый номера, подтверждающий документ и сторона, выполнившая замену. Процедура и допустимые доказательства зависят от перевозчика и органов конкретного маршрута.

05

Что делать при расхождении на приёмке

До вскрытия получатель сравнивает фактические container number и seal number с коносаментом и согласованной историей замен, проверяет состояние дверей, запорного узла и самой пломбы.

При несовпадении или повреждении не следует срезать пломбу и переписывать документы задним числом. Сначала фиксируют общий вид, номера, повреждения, место и время, затем уведомляют перевозчика, экспедитора, страховщика и другие стороны в сроки и способом, предусмотренными их процедурами и договором.

Дальнейшее вскрытие проводят по согласованному протоколу с участием необходимых лиц. Материал не устанавливает универсальный претензионный срок: его проверяют по коносаменту, договору перевозки, страховому полису и применимому праву.

Три сценария

Как читать состояние пломбы

СценарийРешениеЧто проверить
Штатная пломбаНепрерывная записьНомер от фабрики совпадает с документами и пломба не имеет видимых признаков вмешательства.Пару container/seal, фото закрытия, SI, коносамент и состояние до вскрытия.
Законная заменаИстория переходаПломбу снимал уполномоченный участник маршрута для досмотра или иной процедуры.Причину, место, время, старый и новый номера, участника и подтверждающий документ.
РасхождениеIncident protocolНомер не совпадает, пломба отсутствует, повреждена или история замены не подтверждена.Не вскрывать до фиксации; уведомить стороны и следовать процедурам перевозчика, страхования и права.
Перед бронированием

Контрольный список закупщика

  1. 01Согласовать требуемый тип пломбы с перевозчиком и маршрутом.
  2. 02Назначить ответственного за хранение, выдачу и учёт пломб на фабрике.
  3. 03Осмотреть двери и запорный механизм пустого контейнера до загрузки.
  4. 04Записать container number в loading report и сверить его с booking.
  5. 05Снять общий вид дверей, номер контейнера и крупный план пломбы после закрытия.
  6. 06Передать корректную пару container/seal number в Shipping Instructions.
  7. 07Сверить пару в draft и final Bill of Lading.
  8. 08Хранить документированную историю каждой замены пломбы в пути.
  9. 09На приёмке проверить номера и состояние до срезания пломбы.
Проверка фактов

Первоисточники

Последовательность контрольных точек является практической методикой Life Play. Требования к типу пломбы, документам, замене, претензионным срокам и вскрытию проверяют по booking, коносаменту, правилам перевозчика и терминала, страховому полису и применимому праву.

До закрытия дверей

Соберём evidence pack партии

Свяжем loading report, фото, номера контейнера и пломбы, Shipping Instructions и приёмку в один проверяемый процесс поставки велосипедов из Китая.
